КАК ПРОВОДИТЬ ПНР? ИНСТРУКЦИЯ ОТ ТУРКОВА
Пуско-наладочные работы (ПНР) — один из самых важных этапов в жизненном цикле вентиляционных систем. Несмотря на наличие официальных регламентов, в реальности их исполнение зачастую носит формальный характер. Рассмотрим, как сегодня обстоят дела на практике, почему монтажников нередко вынуждают совмещать сразу несколько ролей, и как избежать распространённых ошибок — с опорой на материалы, опубликованные техническими специалистами и практиками, включая фирму «Турков».
Почему инструкция Туркова вызывает интерес?
Инструкция по ПНР от Туркова многим специалистам кажется более прикладной и жизненной, чем требования ГОСТ 34060-2017 или нового ГОСТ Р 70824-2023. Она прямо говорит о том, что пуско-наладка не может быть полностью отделена от монтажа, и зачастую выполняется теми же силами. Однако в тексте присутствует и оговорка: возможно участие независимых организаций.
На этом этапе и возникают сложности: в условиях, когда у монтажников нет надлежащего измерительного оборудования, а независимые лаборатории способны предъявить жёсткие требования к качеству системы, может возникнуть конфликт интересов. Отсюда — проблемы с достоверностью замеров, корректностью протоколов и ответственностью сторон.
Оформление протоколов: формальность или необходимость?
Показательная цитата из той же инструкции:
«Наладку можно проводить неповеренными приборами, но в паспорт системы должен быть вложен официальный протокол замеров с поверенным оборудованием».
Что это означает на практике? В реальных проектах монтажная организация выполняет ПНР самостоятельно, а на контрольный замер приглашается лаборатория. Но при этом основная задача — не добиться максимального соответствия требованиям, а «показать заказчику, что всё работает». Документация — уже вторична.
Частный заказчик и минимальные требования

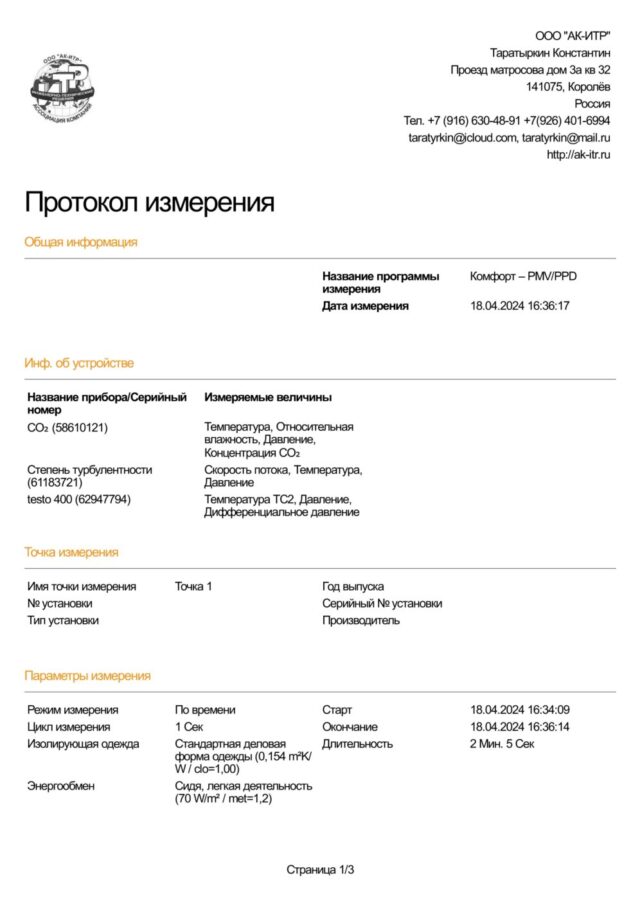

Для частных объектов, как правило, не требуется официальных паспортов и отчётов по СНиП или СП. Частнику достаточно, чтобы «просто дуло». В этом случае есть альтернативные подходы. Например, можно воспользоваться ГОСТ Р ИСО 7730-2009, который позволяет оценить уровень теплового комфорта на основе расчётов PMV/PPD. Измерения при этом автоматические, объективные и не поддаются субъективной настройке — но оборудование стоит недешево.

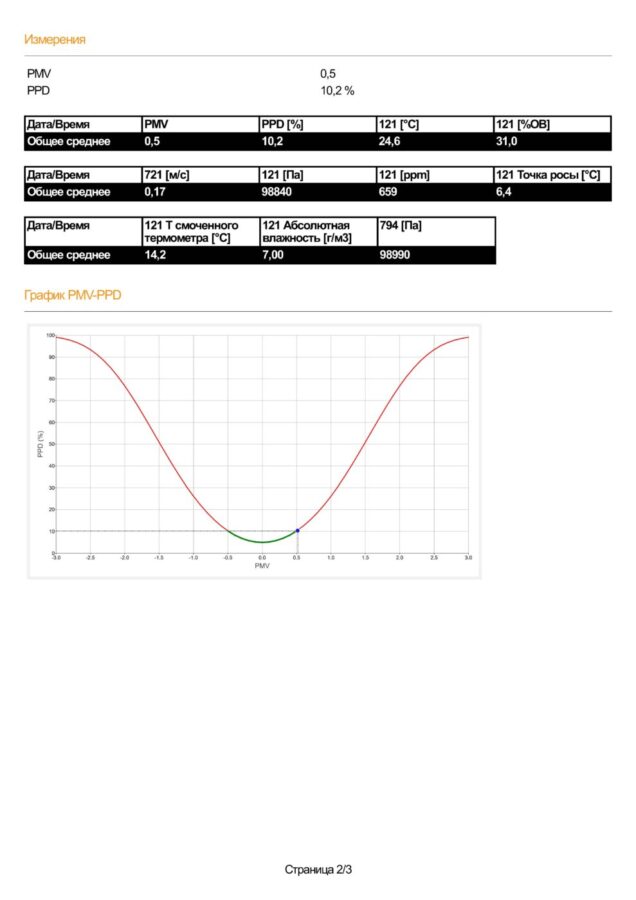

Зато если проводить замеры по ISO 7730, то даже в 95% случаев результат окажется положительным, особенно при наличии кондиционера.
Официальный подход: что требует СП?
Если проект требует соблюдения СП 73.13330.2016, то в конце работы необходимо оформить паспорт системы вентиляции, где указаны допустимые отклонения:
-
±10% на участках сети;
-
до ±20% по отдельным воздухораспределителям в пределах одного помещения.
При этом норматив не конкретизирует, как именно проводить измерения. То есть, на практике — опять та же ситуация с «размахиванием анемометром», без точной методики.
Европейский опыт: EN 16211, EN 12599 и другие
Для сравнения, в странах Европы применяется комплекс серьёзных нормативов:
-
EN 16211:2015 — чётко определяет требования к методам, приборам, погрешностям и поправочным коэффициентам.
-

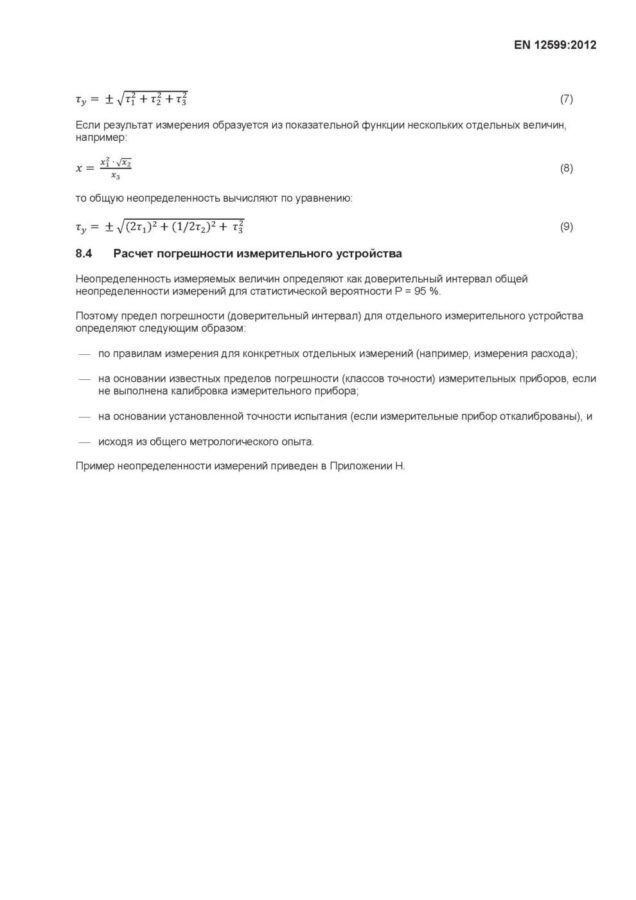

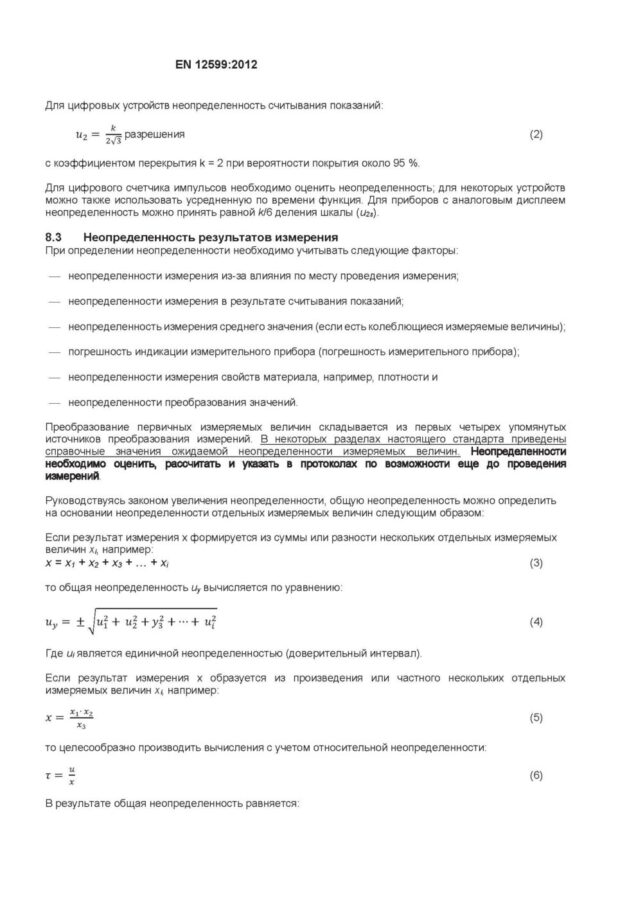

EN 12599:2012 — включает расчёт общей измерительной неопределённости.

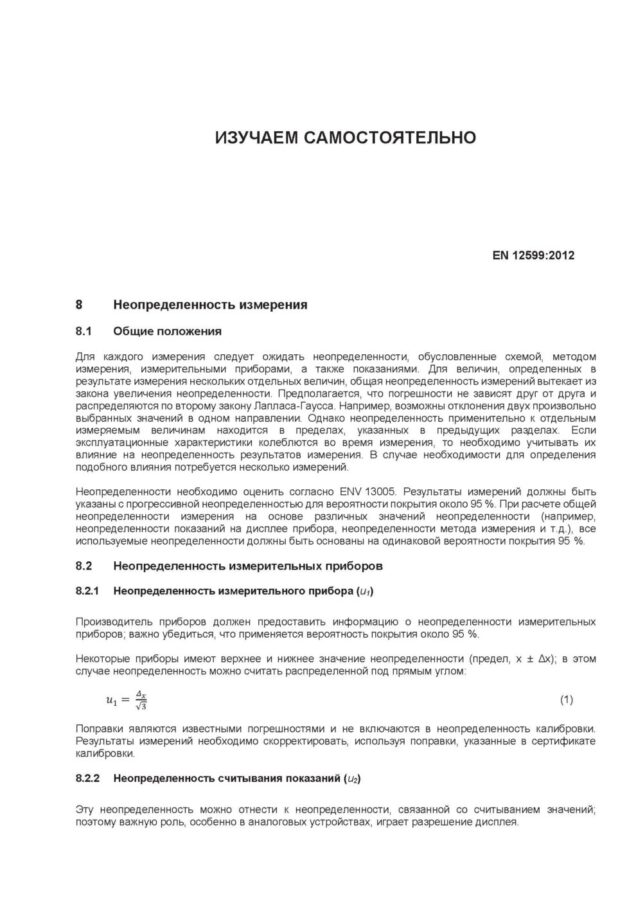

В российской нормативной базе таких требований нет. Более того, ГОСТ 34100.3-2017 прямо указывает: если методика измерения не включает оценку неопределённости, она юридически ничтожна.
Вывод
ПНР — это не просто формальность, а критически важный этап. Однако текущие нормы не содержат чётких требований к методикам измерения, что создаёт пространство для произвола, ошибок и снижения качества. При этом у специалистов есть выбор — следовать формальным требованиям и «прикладывать бумажки», или инвестировать в реальное качество, используя современные методы и честные замеры.
